中山在建工业园区项目点点科创城工程进度(6月第1周)

浏览:556次

2023/06/06发布

  流萤染夏,万物葱笼,伴随夏意清风,万物的美好在时光中酝酿!从清晨到日暮,点点科创城项目所有工作人员的每一份努力都倾注其中,只为您细细勾勒理想生活和工作空间的模样,施工现场井然有序,只为兑现如期而至的美好!
  项目首批建设12栋工业厂房,现阶段建设已初现雏形,小编为您呈上最新工程进度,与您共鉴的产业园点滴变化。

项目工程进度详情

9-6A、9-6B栋厂房 完成屋面构架砼浇筑
6-6A、6-6B栋厂房 完成九层楼面砼浇筑
2-2A栋厂房屋面板、2-2B栋九层楼面砼筑完成

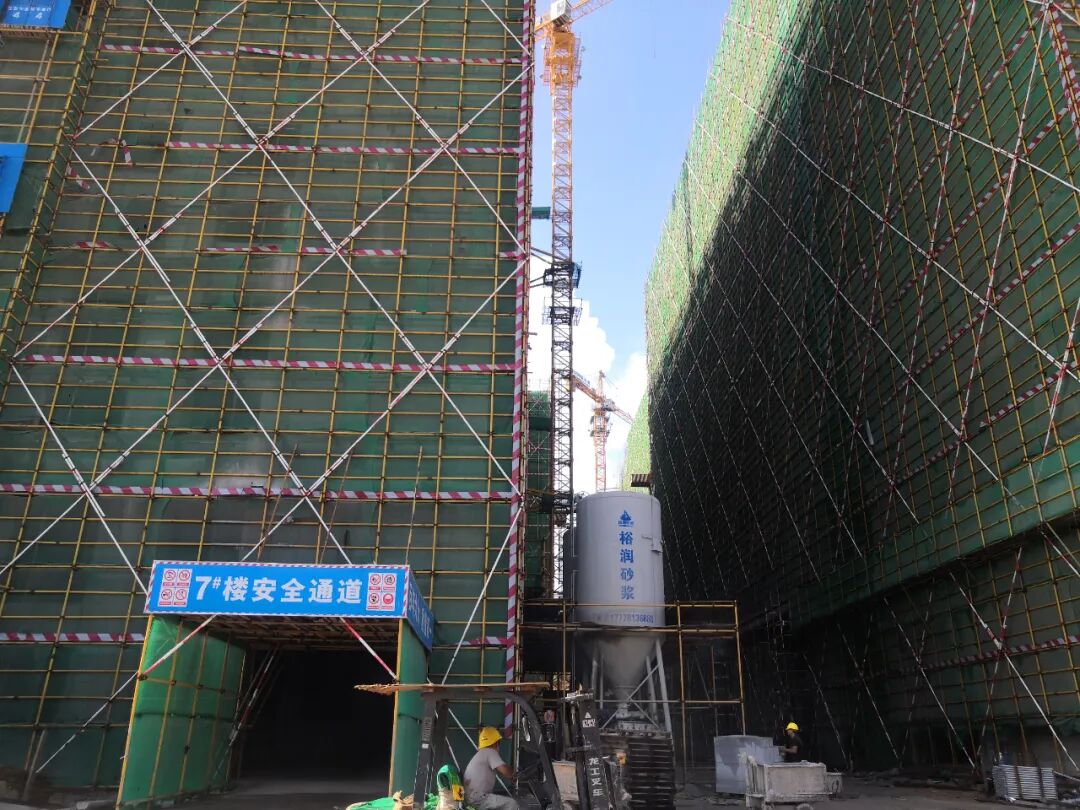

1栋厂房和7栋厂房 砌体完成60%
8栋厂房 砌体完成80%
地下车库顶板后浇带浇筑完成

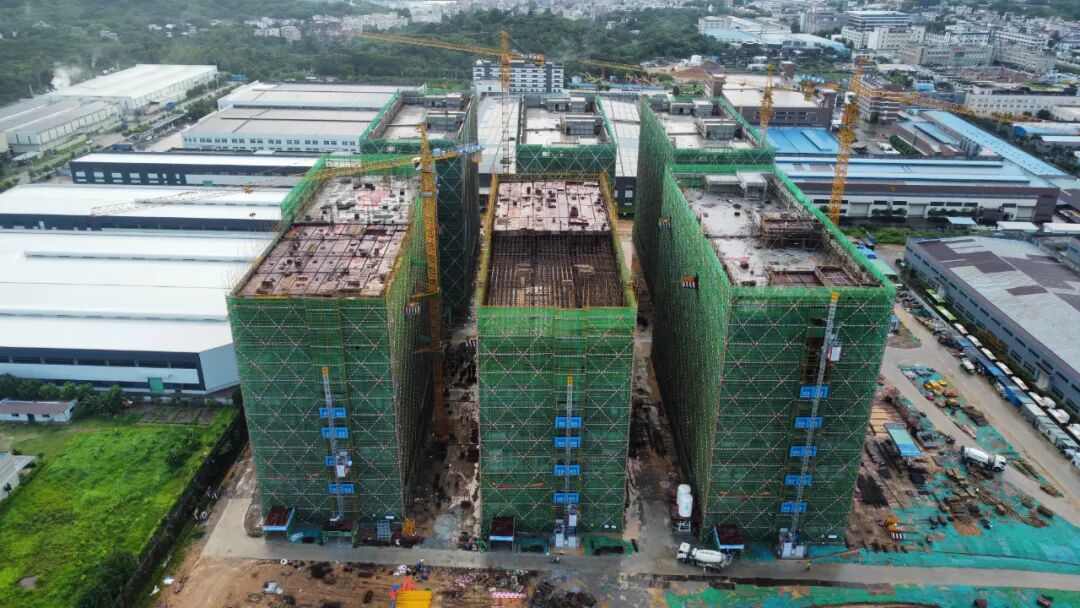

项目东面现状

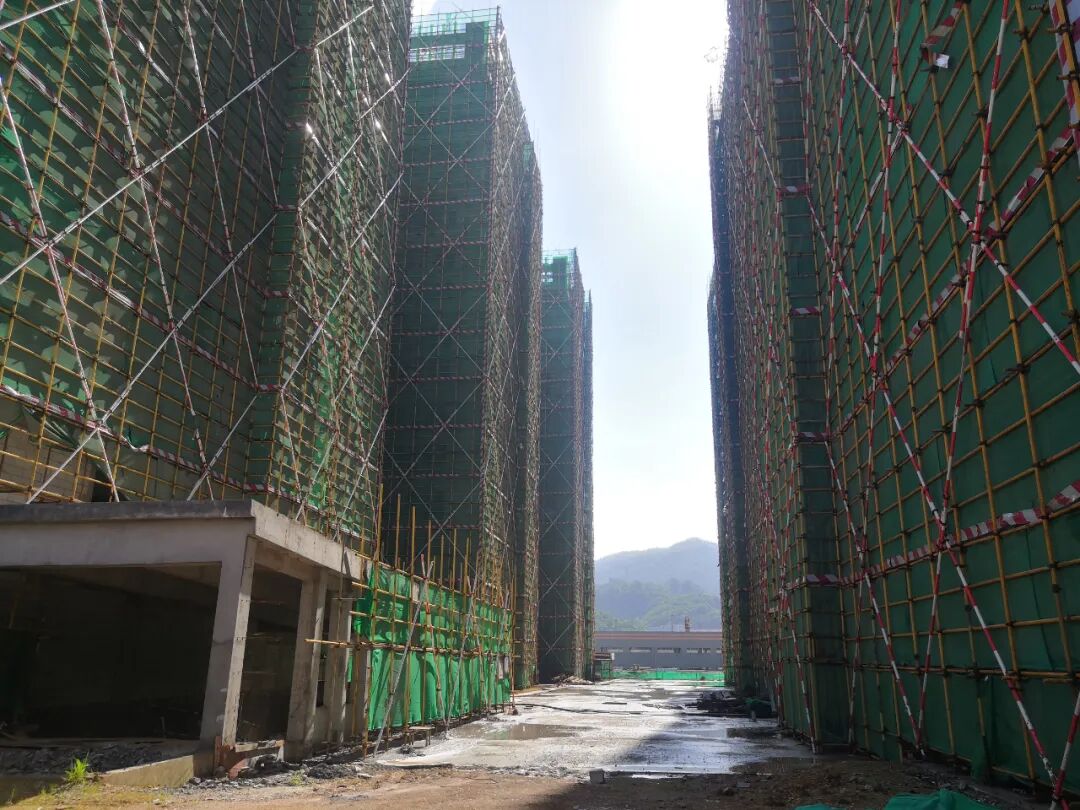

项目南面现状

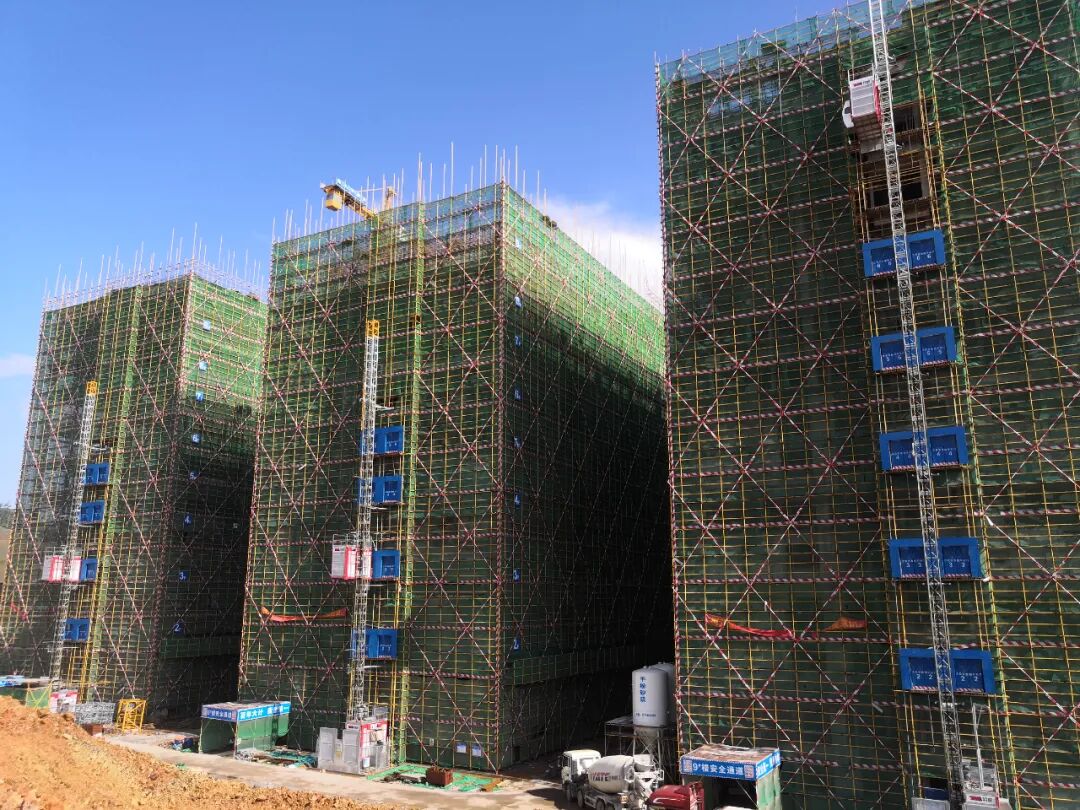

项目西面现状

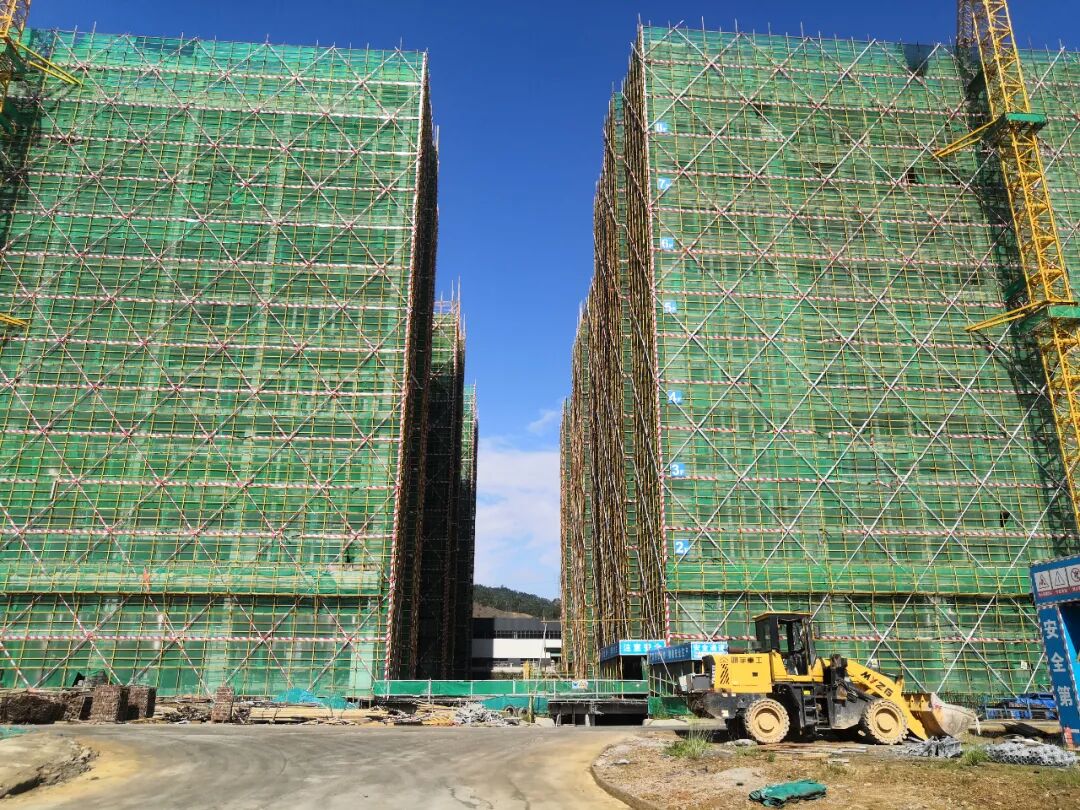

项目北面现状

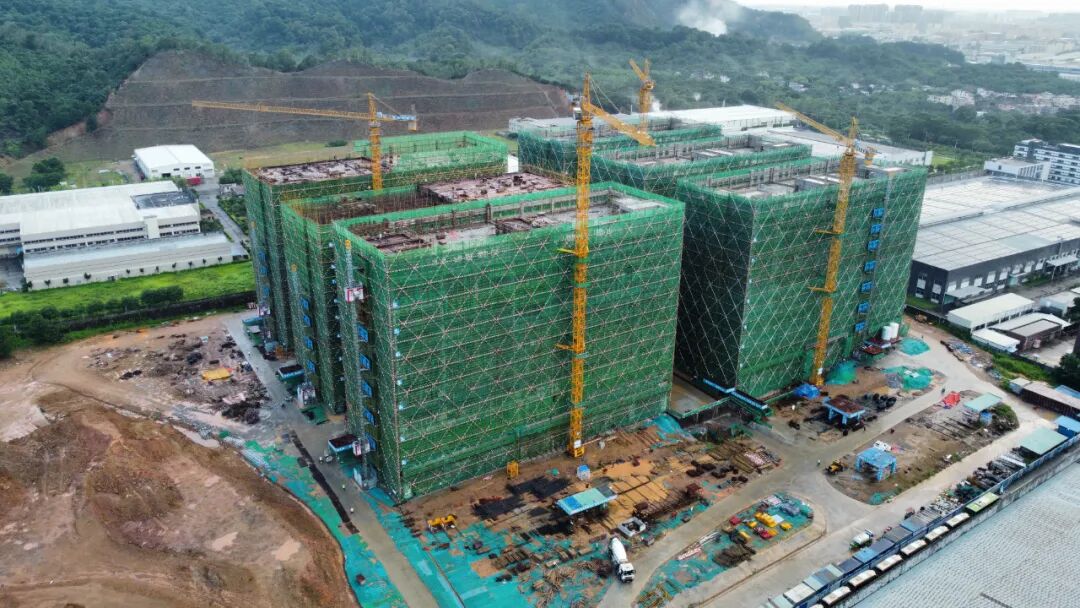

项目鸟瞰图
