点点科创城每周工程进度(5月第四周)

浏览:537次

2023/05/24发布

温情的五月,繁花似锦,一片生机盎然在这万物生长的时间里。

点点科创城以质量为基准,以品质为标尺,丝毫不敢松懈,确保本项目的人员安全及施工安全,匠心锻造品质,以严苛的标准,筑就有温度的空间。

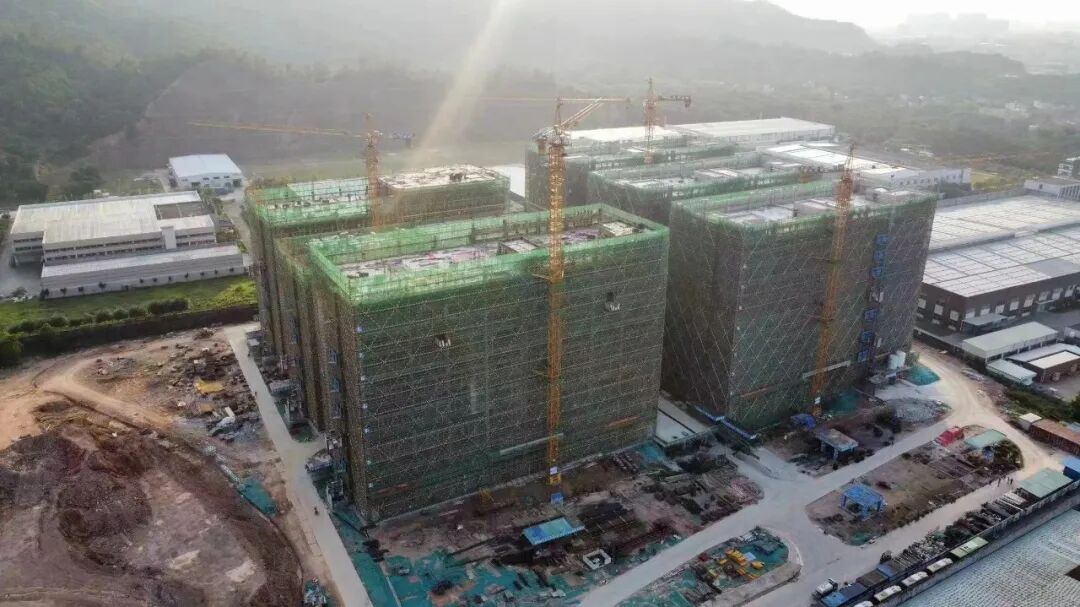

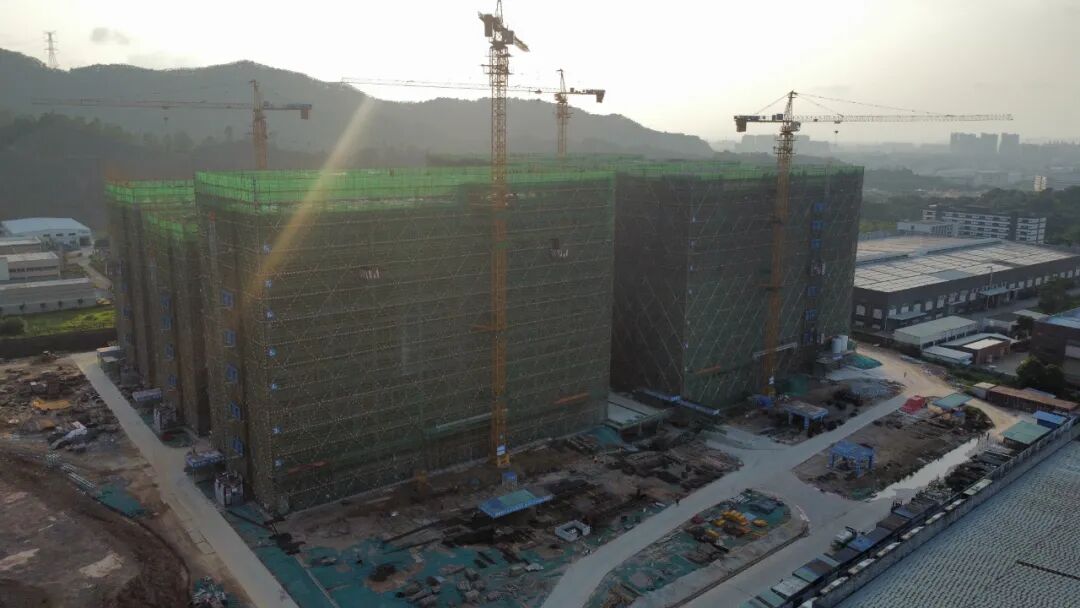

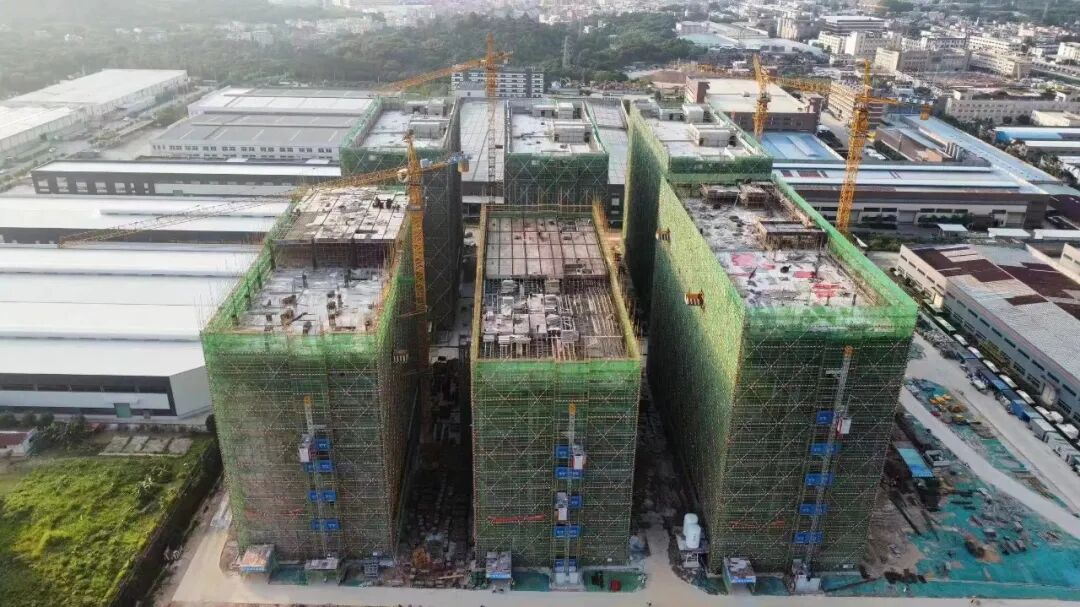

项目首批建设12栋工业厂房,现阶段建设已初现雏形,小编为您呈上最新工程进度,与您共鉴的产业园点滴变化。

9栋 完成厂房屋面浇筑;

6栋 完成厂房八层楼面浇筑;

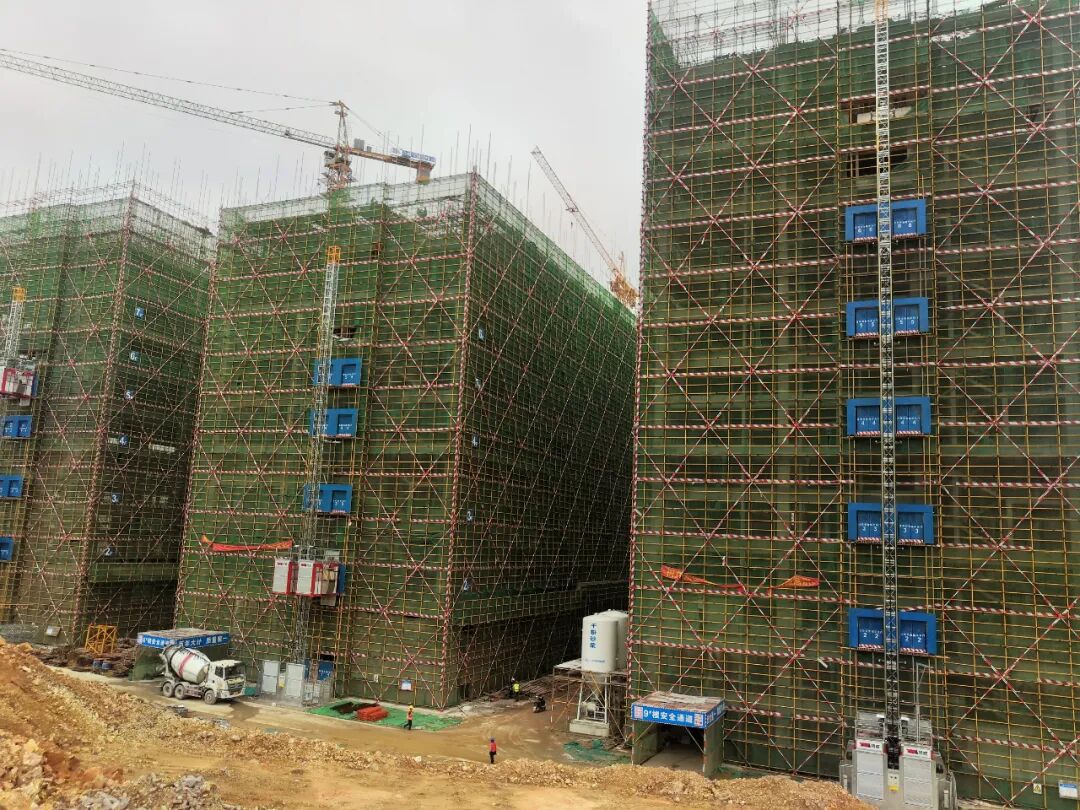

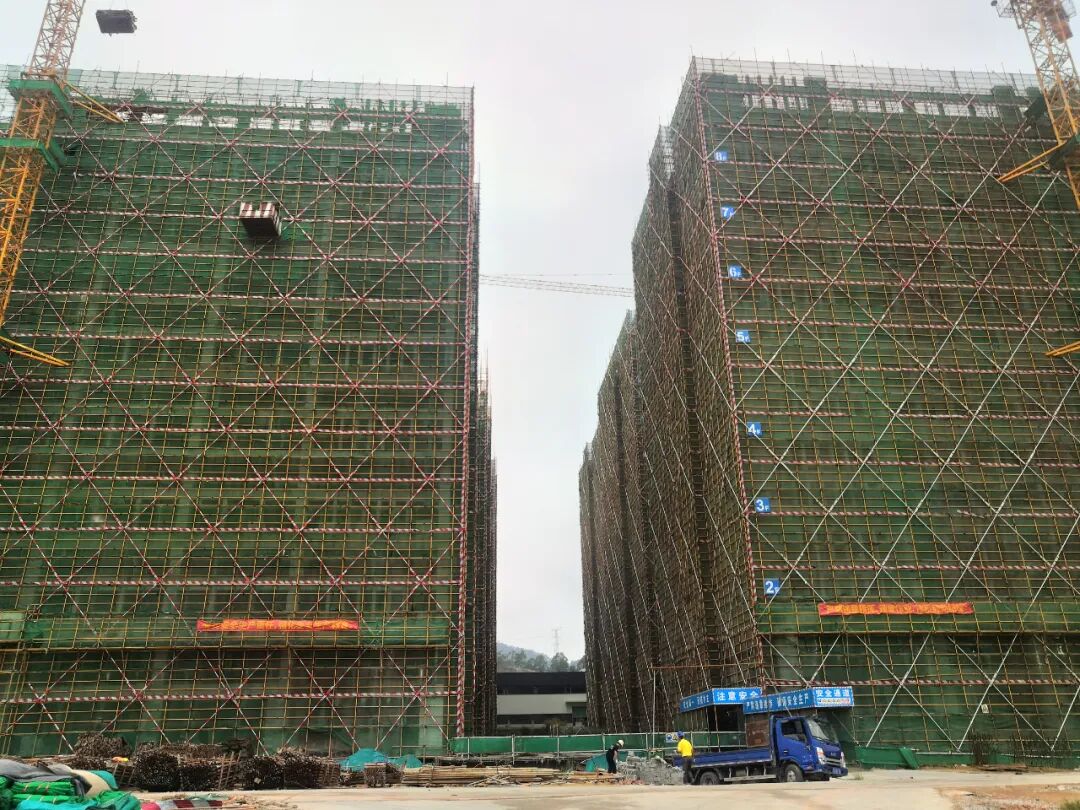

2栋 完成厂房九层楼面浇筑;

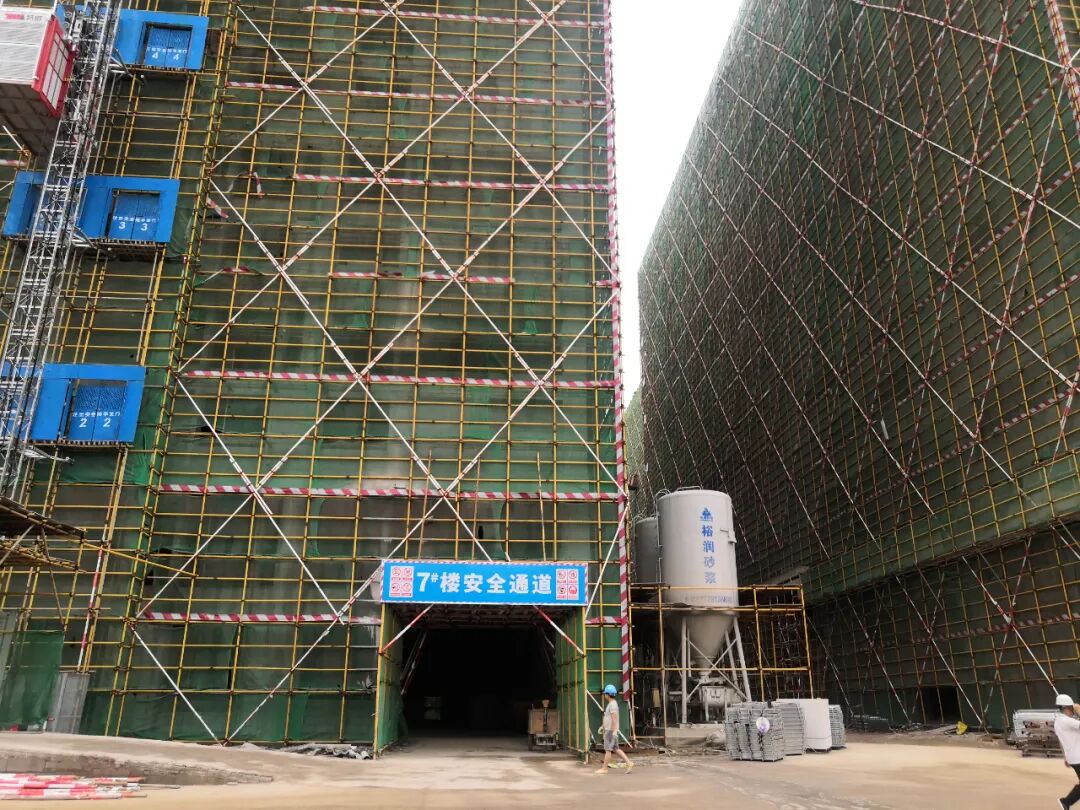

1栋厂房和7栋厂房砌体完成40%;

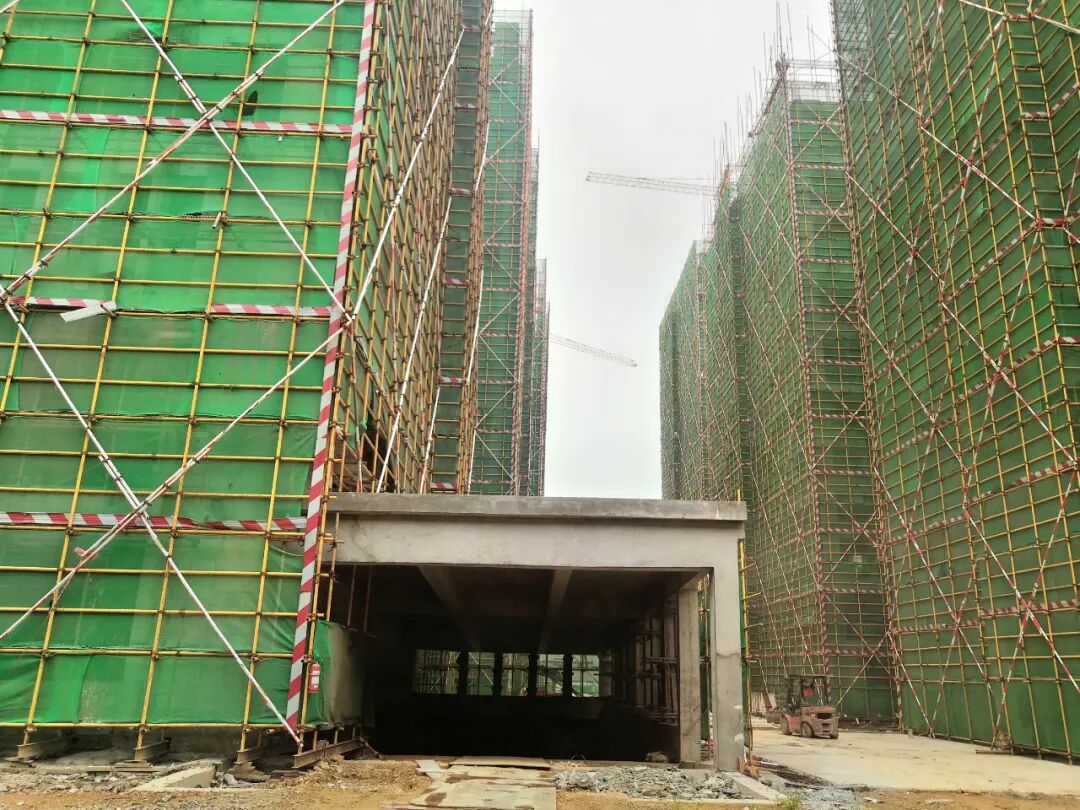

8栋厂房砌体完成60%;

6栋厂房和9栋厂房首层砌体完成20%。
